會東光伏項目500千伏松露站220kV間隔擴建工程即將投產發電
文 攝影:會東項目部 蒙京旺
由我司承建的涼山州會東縣1#地塊光伏200MW光伏項目220千伏送出工程500千伏松露站220kV間隔擴建工程自開工以來,受到建設單位會東蜀道清潔能源有限公司及川送集團領導的高度重視,我公司精心組織,全力以赴保工期、保質量、保安全,確保順利完成擴建任務,為項目并網發電打通最后一公里。

12月8日凌晨2時,經過22小時的奮戰500千伏松露站220kV間隔擴建工程順利完成終端塔-構架側掛線、耐壓試壓等關鍵性工作。因500千伏松露站220kV間隔擴建及進線檔掛線難度較大,需220kV線路及共用川能投終端塔涉及風電場配合停電,同時因手續辦理難度較大,造成窗口期有限,為保證間隔擴建任務有序推進,工程管理中心負責人陶飛親臨現場,坐鎮指揮,項目人員夜以繼日地進行著緊張的作業,集思廣益克服眼前挑戰。
停電當天,站端運維人員操作完畢,確認220kV雙母停電后,項目部立即開展交流耐壓試驗,隨著“滋滋滋”的聲音傳來,交流耐壓試驗設備持續升壓,達到試驗電壓后,持續穩壓至實驗完畢,隨后試驗負責人宣布耐壓試驗順利通過。緊接著,各專業人員利用停電窗口期緊鑼密鼓地開展相關作業,陸續完成了新建220kV送出線路導線進站、光纜通信接入、母差保護實驗等相關工作。

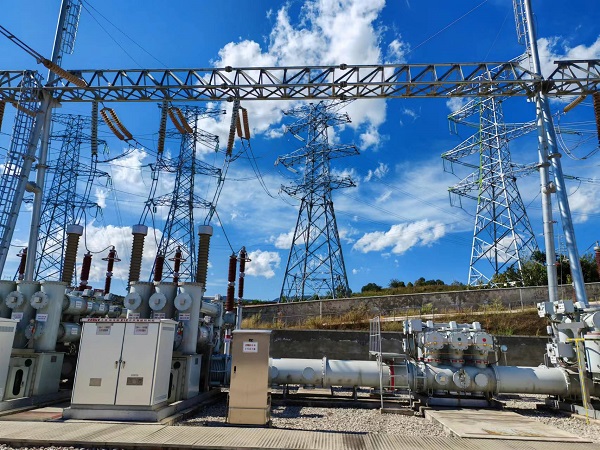

500千伏松露站220間隔擴建前影像

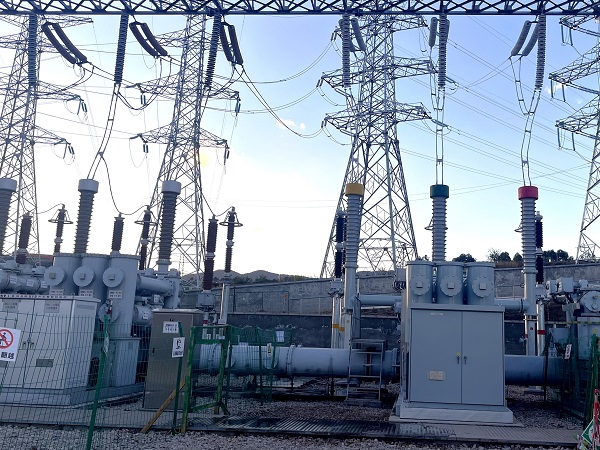

500千伏松露站220間隔擴建后照片
該項目面臨時間緊、任務重、風險高等突出挑戰,但川送人不怕困難、勇于挑戰,以實際行動踐行川送精神,保證順利完成會東光伏項目500千伏松露站220kV間隔擴建任務。
