隨州龍翔風電場—季梁220kV線路工程施工動態
文 攝影/武漢分公司 賀鳴超
由武漢分公司承建的隨州龍翔升壓站至季梁變220kV線路工程,目前完成基礎開挖50基,基礎澆筑28基,完成總工程進度的15%。該項目始于220kV龍翔升壓站,止于220kV季梁變電站。線路全長為31.1km,季梁站進線采用雙回終端塔單側掛線,其它為單回路塔架設。地形比例:丘陵75%,平地15%,河網泥沼10%。地質比例:普通土35%;流沙坑5%;松砂石30%;巖石30%。

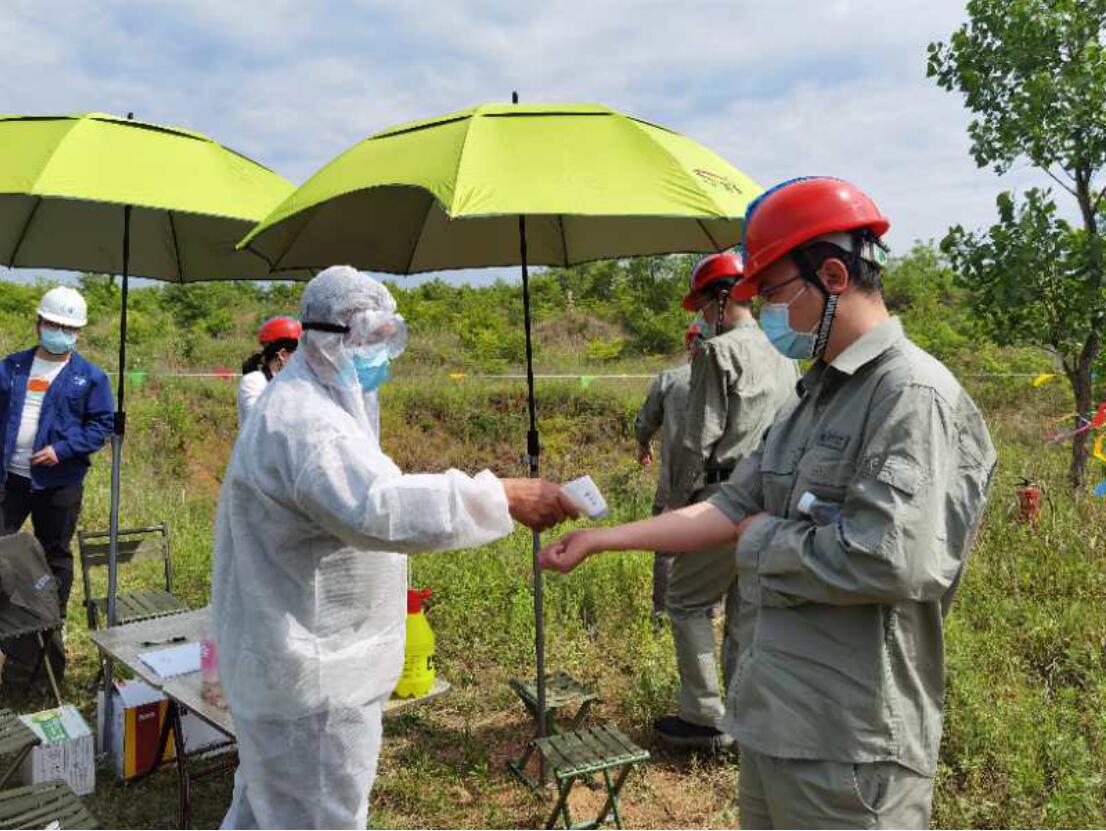

在基礎施工過程中,遭遇大面積堅硬巖石,單靠人工難度巨大,現有傳統機械已無法滿足施工要求,為此,武漢分公司、機具站及施工現場技術人員共同探索,希望通過購置的新式液壓動力機,充分發揮工器具的作用,最終達到提升施工效率的目的。
